分包管理 現代工程的發展趨于復雜,大部分的工程企業無法獨立完成工程的各個環節。勞務分包成為了工程項目中的常見的合作方式,通過將工程任務分解,安排到專業的勞務公司或者其他企業,總包單位只需對結果驗收,結算款項即可,即通過專業度保證了施工質量,又降低了工程成本。
金石工程項目管理軟件深入研究了勞務分包相關規則,進行全面分析,結合大量實地調研和與工程企業的細致溝通,最終形成了一套完整的分包控制方案。
金石分包控制管理方案劃分為七大模塊:
總項目成本控制、總付款控制法、成本驗收控制、付款執行金額控制、合同付款比例控制、分包預算控制和分包合同材料約定控制等。
金石工項目管理軟件管理思路:
1.總項目成本控制
該功能主要作用為限制付款金額。
每個新項目在系統中創立時,都可以自由設置成本控制金額和付款控制比例。當操作用戶付款金額超過預設值時,系統會發起提醒。
比如說我們A項目成本設置為10000元,設置限制比例為20%,所有操作用戶發起付款超過10000的120%即12000元時,系統將會發起提示,需要二次確定才能繼續工作。而領導查看該單據時,系統也會有所提示。
2.總付款控制
總付款控制與總項目成本控制接近,但應付的是兩種完全不同的局面,首先需要在系統中預設填寫的付款控制比例為20%,當單次付款超過比例限制時,系統發起提醒。

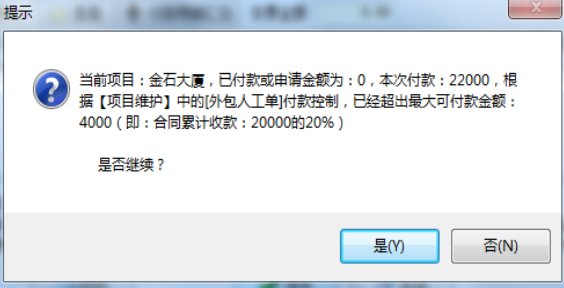

例:項目A設置總付款限制比例為20%,當操作用戶發起付款超過10000的20%即2000元時,系統將發起提醒本次付款超額。
3.成本驗收控制
該模塊主要作用為控制分包合同驗收總金額。
舉例:項目A近期計劃進行門窗采購,防火卷簾門采購數量10,單價為2000,還需要采購斷橋鋁門窗5,單價為800,總額為24000元,超過了項目A的預設總花費20000元。

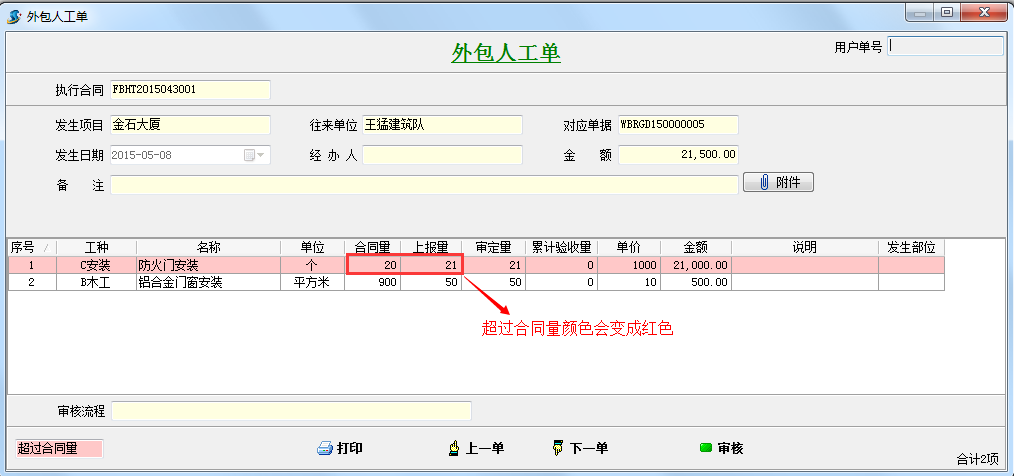

于是,當我們當我們驗收超過總額時系統會自動提示,該項花費超過并且外包人工單不能保存。
同時,如果系統檢測到如果合同總價沒超合同量,但其他屬性超標,那系統會對超標項標紅。
4.付款執行金額控制
開啟此選項后,需要驗收方能付款,如果系統中沒有驗收記錄,那么將不能發起付款。系統只有在檢測到驗收記錄上傳后,才允許付款。
5.合同付款比例控制
在創建新的分包合同時,可以填寫一個付款限制比例。
建立一個總價為29000的分包合同A,付款基數按執行金額,付款限額為90%。隸屬該合同下的所有付款都將受到該數值的限制。
可付款金額計算方法:合同可付款金額=執行金額或合同金額(根據付款基數確定)×合同付款限額%﹣(應付履約保證金-實付履約保金)-合同已付款金額-合同罰款金額-扣繳費用
6.分包預算控制
該功能主要目的監控分包項目的預算,并實現上限控制。通過系統相關設置,清晰的展現項目的預算用量、計劃用量、超用量、超用率等信息。

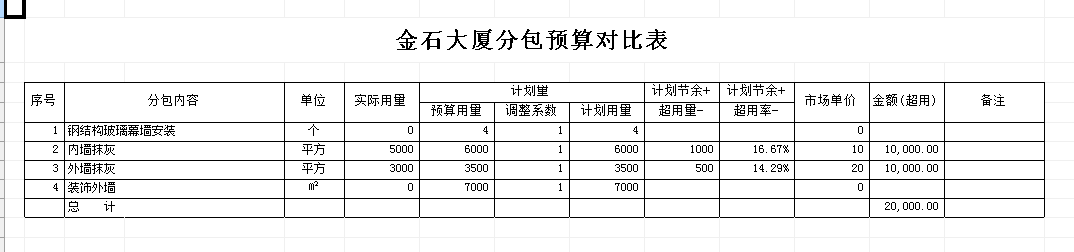

系統將生成一個清晰的表格(如下圖):通過圖表能夠非常直觀的了解到項目的預算與實際消耗信息。
7.分包合同材料約定控制
該功能主要是通過合同材料約定來控制材料,清晰展現實用量和超用量,避免外包單位浪費材料。一般適用于弱電公司用或者包工包料的情況。
系統中可以設置合同約定材料。并對實際使用和超用量兩個點進行記錄。
其中實際用量系統將自動計算,主要是通過:材料采購單、材料出庫單、材料退庫單、以及材料調撥單中領料班組為當前合同乙方,系統將會自動提取數據進行計算。具體效果如下圖:
