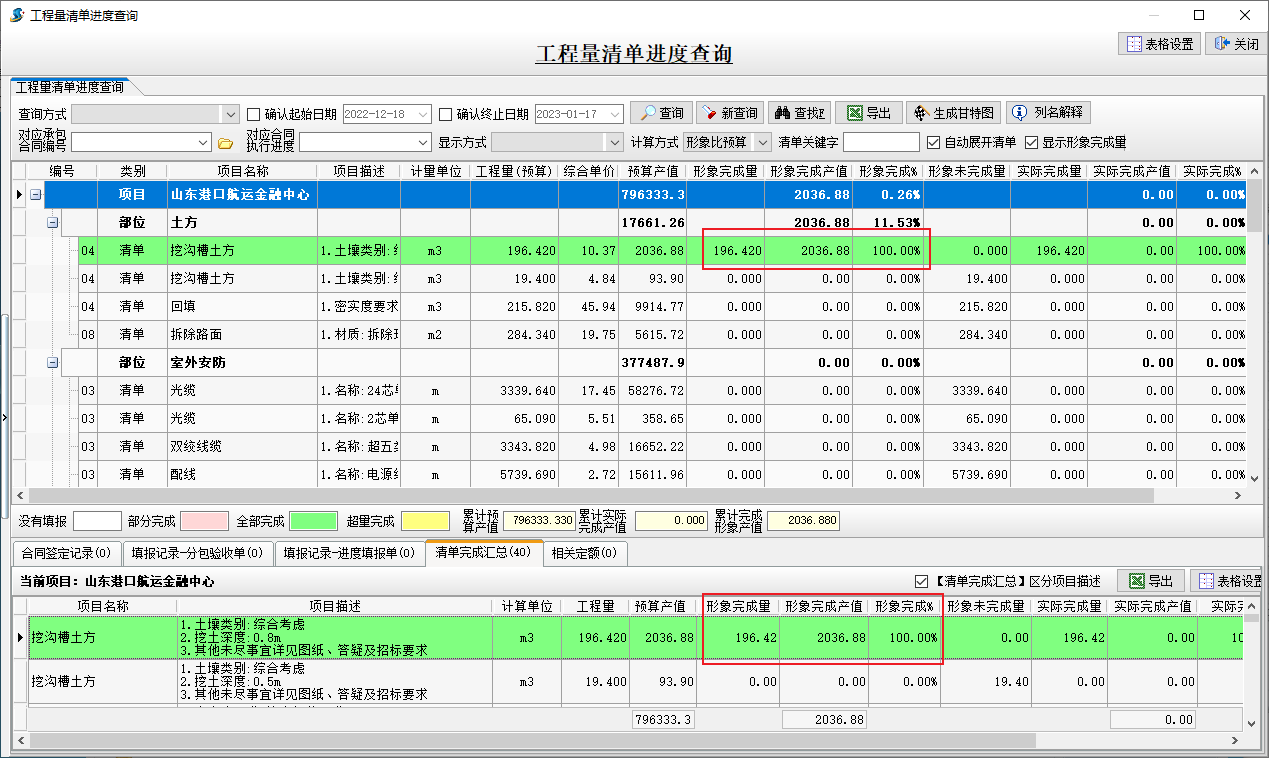

項目進度查詢時,系統會根據項目部位以及工程量清單匯總項目進度。如下圖所示:
工程量(預算)=清單分解里的量,即和甲方簽訂的合同量或預算量;
預算產值=工程量×綜合單價;
形象完成量=【工程量清單進度填報】(填報類別:形象進度);
形象完成產值=形象完成量×綜合單價;
形象完成%=形象完成產值/預算產值;
形象未完成量=工程量(預算)-實際完成量;
實際完成量=【工程量清單進度填報】(填報類別:實際進度)+【分包驗收單】的審定量;
實際完成產值=實際完成量×綜合單價;
實際完成%=實際完成量/工程量(預算);
分包合同量=分包合同內容量+分包變更單內容量;
分包未完成量=分包合同量-實際完成量;
分包完成%=實際完成量/分包合同量;

查詢[項目]或[部位]時,“累計完成%”為當前節點下子級累計完成產值合計之比;
工程量進度清單生成甘特圖,包括“形象比預算”、“實際比合同”以及“實際比預算”的甘特圖;
形象比預算:形象完成/預算;實際比合同:實際完成/合同;實際比預算:實際完成/預算。

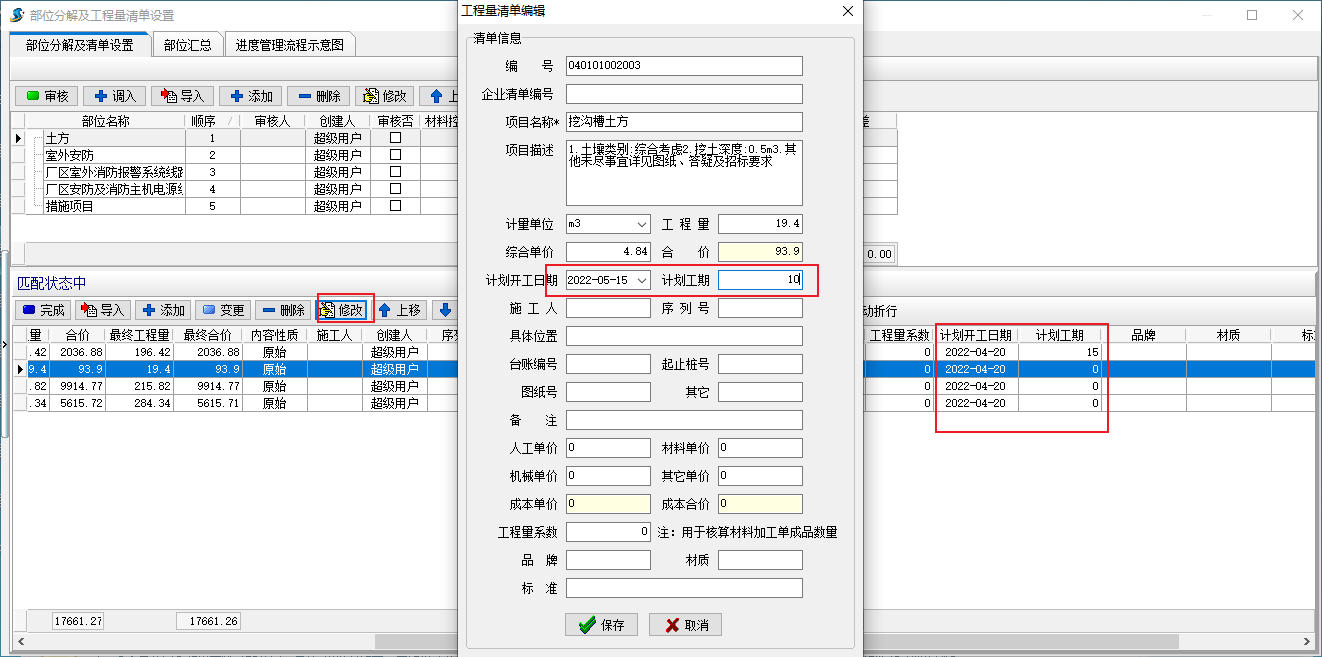

甘特圖:此甘特圖需要在【部位分解及工程量清單設置】中每一個清單都設置好開工日期和計劃工期,才可以顯示出完整圖效果,如下圖

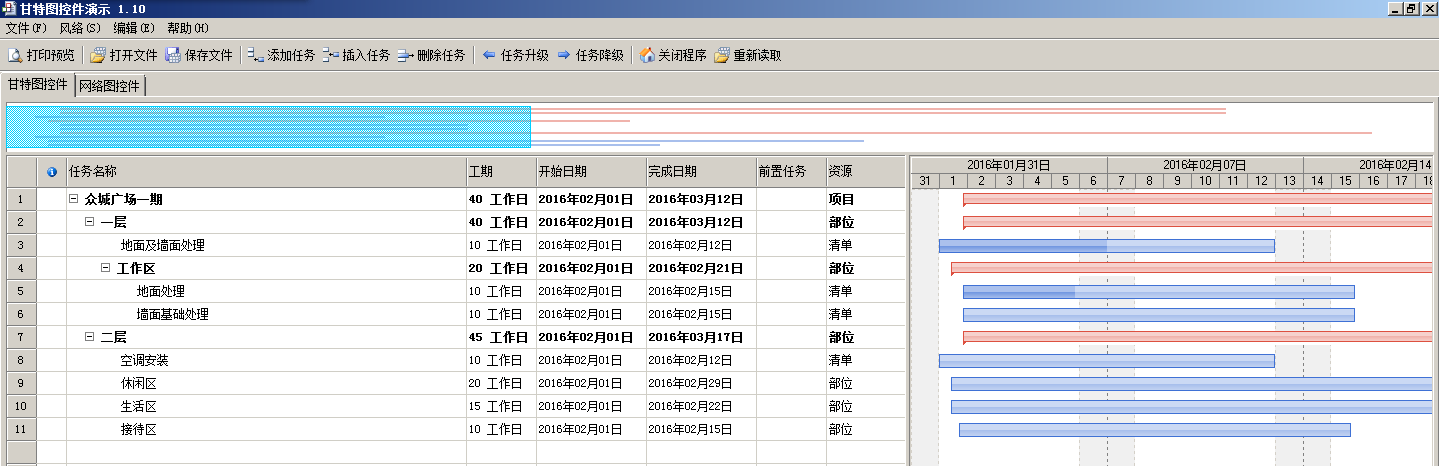

“形象比預算”甘特圖效果圖如下:

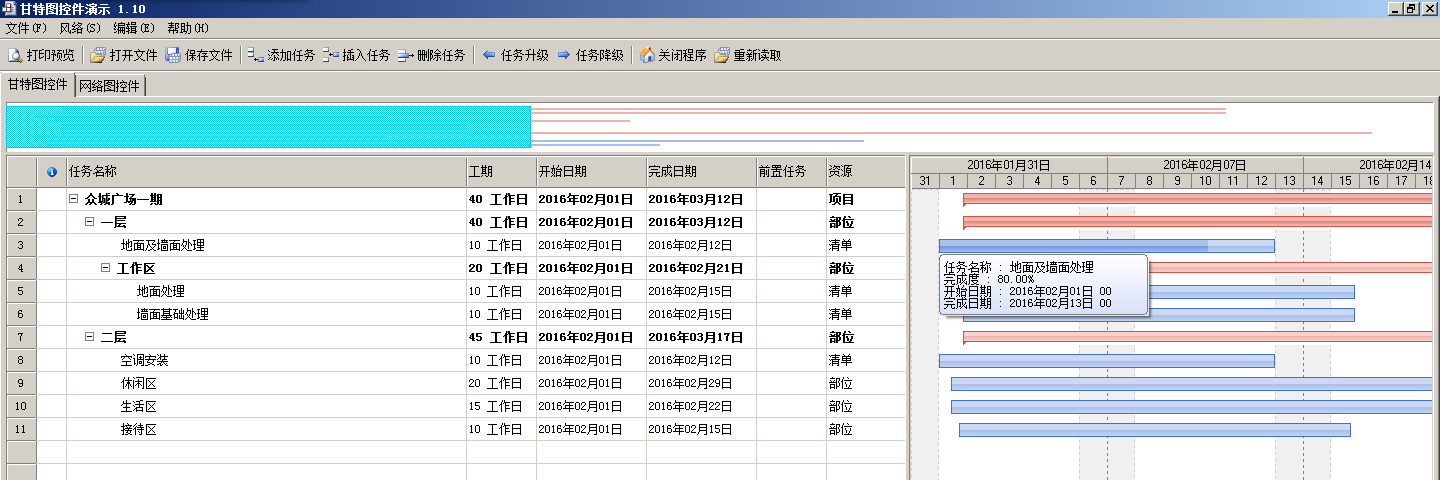

“實際比合同”甘特圖效果圖如下:

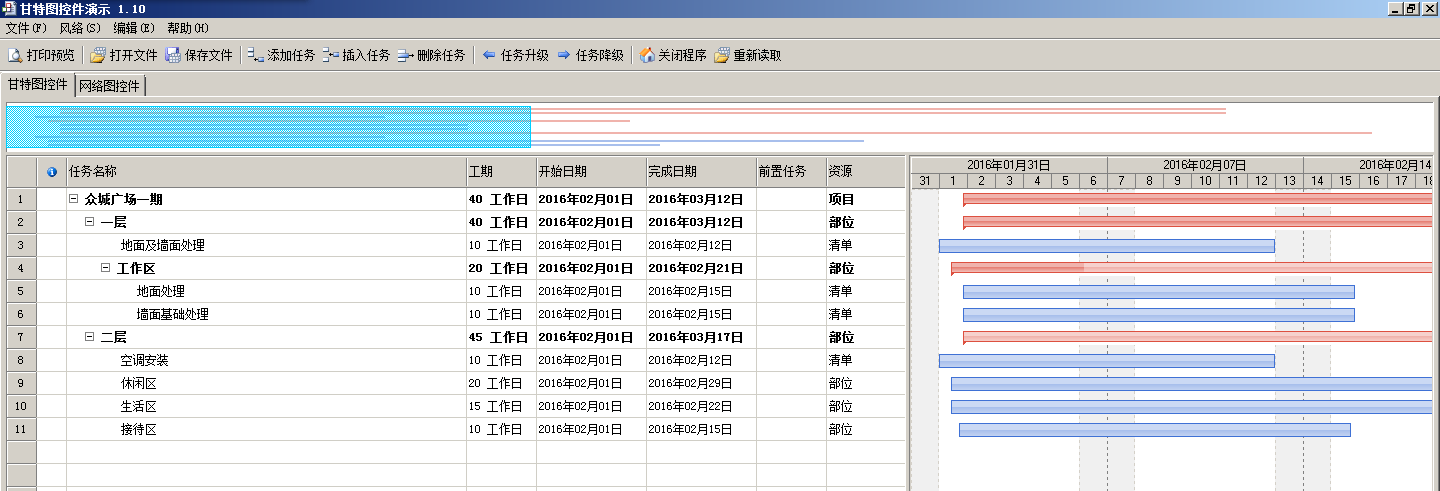

“實際比預算”甘特圖效果圖如下:
