單價合同
單價合同

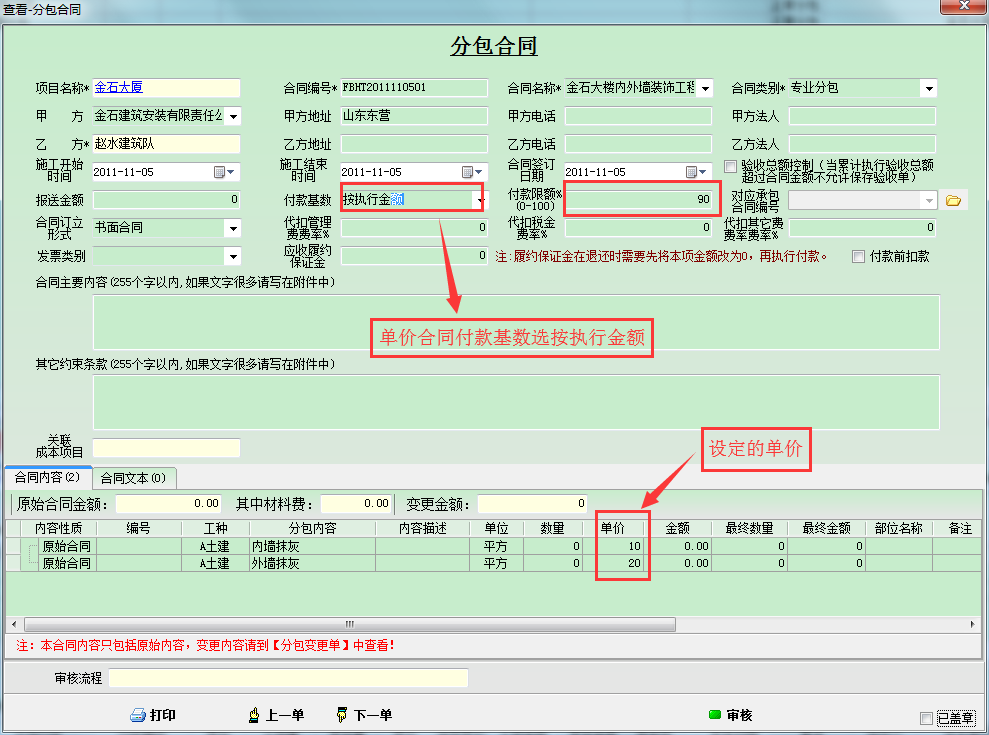

最先創好一個分包合同并再加上好協議書內容,如下圖

接著施工人員到場付款2萬生活費在合同書付款及相關發票處選擇實行付款。如下圖

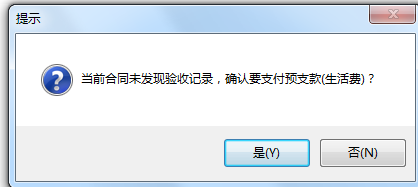

因為合同書還未進行一切工程驗收,付款時系統會一鍵提醒是否付款生活費。

付款開展之后生成付款明細

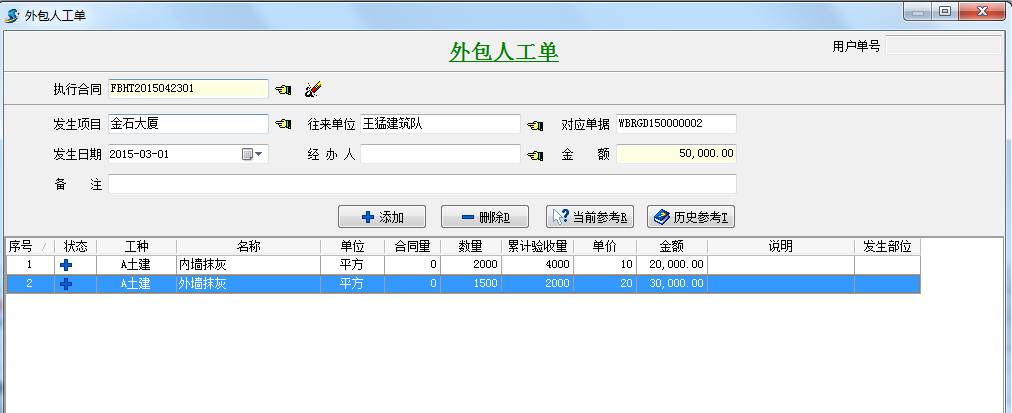

經年底現場審核,確立開展內墻4000平米,墻面2000平米,向施工人員付工程外包款,并扣除生活費。我們在合同書內容處選擇推行工程驗收或者馬上做項目外包人工單。(業務外包人工單可進行多等級審核)如下圖:

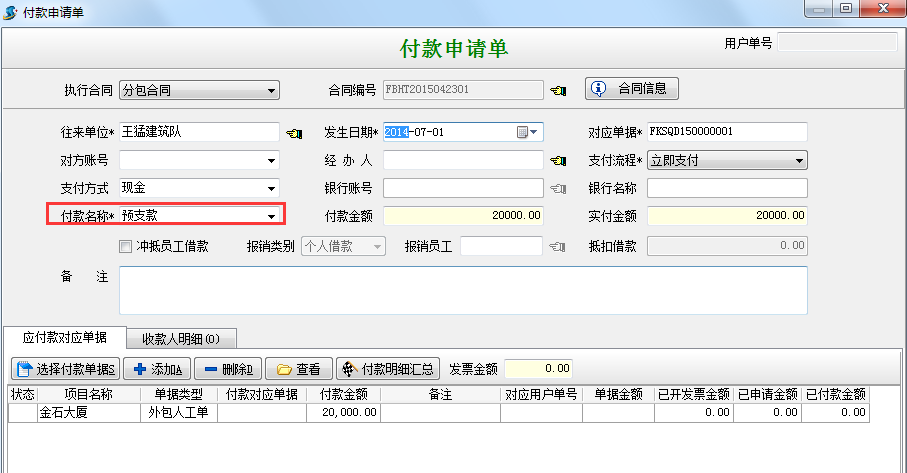

點一下存儲之后系統會自動式提示預付款單如下圖
點一下確立存儲開展生成驗收清單如下圖

在合同書付款及相關發票處點一下付款生成付款審批單,系統會自動式提示你早已有預付款。

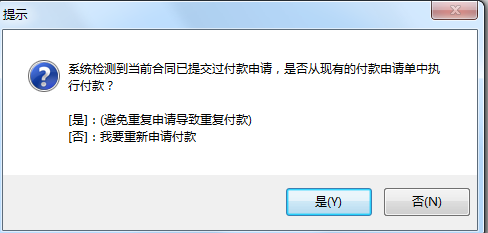

選擇否,生成新的付款審批單如下圖

這也是生成新的付款明細
注:本次付款計算方式,已工程驗收外墻保溫和墻體保溫售價乘以70%(合同約定),在扣除2萬的預付款。即(4000*10+2000*20)*0.7-20000=36000
工程竣工,經驗收合格明確又開展內墻2000平米墻面1500平米。向施工人員付工程外包款。
推行工程驗收生成項目外包人工單,如下圖,

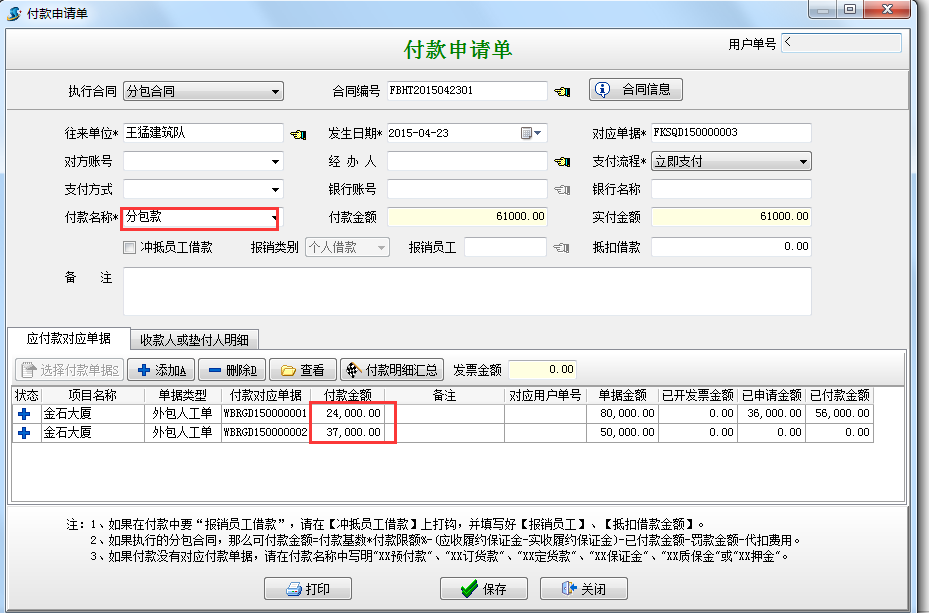

推行付款生成付款審批單付款額度為61000元如下圖
注:本次付款表明總的工程驗收工程外包款的90%減去預付款的36000和20000。
即(6000*10+3500*20)*0.9-36000-20000=61000
那般大伙兒就一共付款117000也是有13000作為維修保證金沒付。

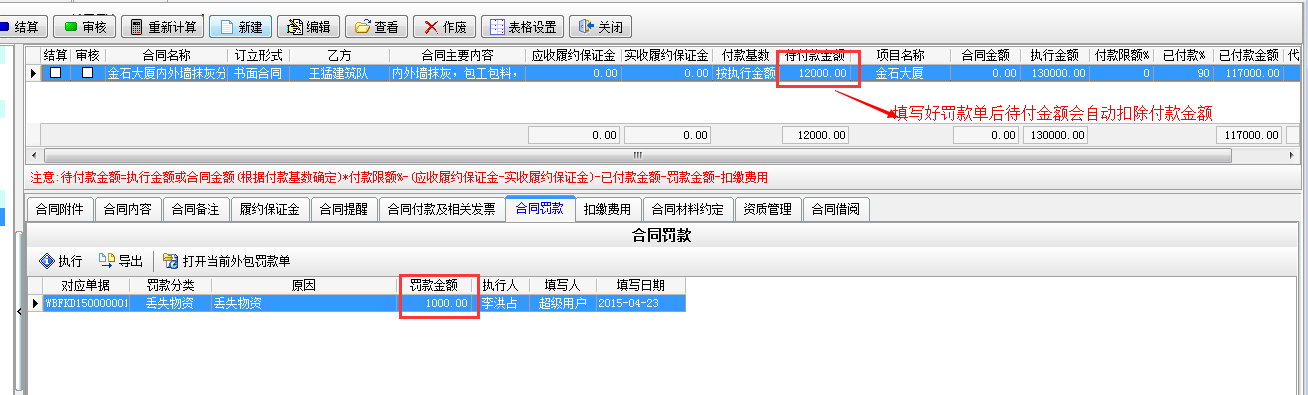

大伙兒看一下分包合同表明的未付款額度,總額度,預付款額度如下圖
若有合同書懲罰可以在合同書處罰出填完付款單。如下圖

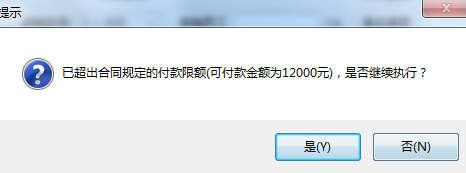

一年以后付款維修保證金,在付款及相關發票處點一下推行付款?,F(xiàn)如今待付額度是12000倘若超過這一付款額度手機app會自動式提示。如下圖
付款開展后,那般大伙兒就完成了這一價錢分包合同。
