甲供材管理及材料加工管理——甲供材管理
甲供材料管理中心牽涉的票據有材料甲供單和承包合同。【材料甲供單】是備案時產生新項目的甲供供貨材料的票據。鍵入本票據前,先要鍵入要使用基礎信息中的【材料維護保養】、【新項目維護保養】(包含【倉庫信息內容】、【領料單隊組信息內容】)、【來往企業維護保養】。
該票據會影響【工程成本】、【工程項目材料成本費比照】、【施工工地材料使用量查看】或【施工工地材料庫存查詢】(依據材料訂貨單的入場方法明確)【應付款查看】、【經銷商應付款歸納】、【新項目材料總產量、單平方米使用量比照表】、【材料庫存量(新項目使用量)、購置量明細表】及其費用預算里的【材料比照表】、【材料超預算查看】、【新項目材料超用、結余比照表】。

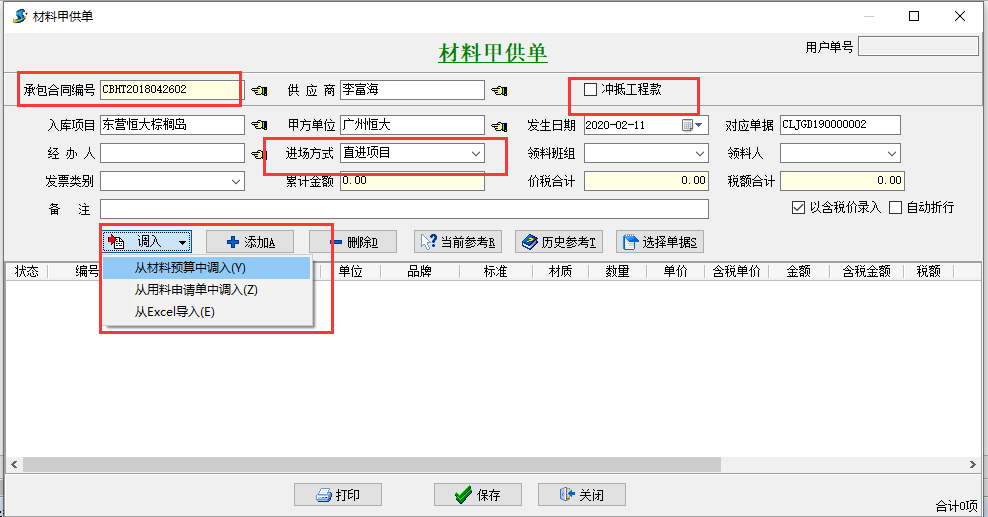

點一下主菜單【材料】->【材料甲供單】->【新創建】開啟新創建【材料甲供單】對話框頁面如下所示:
上例中甲供的材料全是按合同約定實行的,因此挑選實行【承包合同識別碼】。
注:絕大多數【材料甲供單】全是有合同書根據的,即挑選承包合同識別碼,如果不挑選合同編號很有可能會直接影響到合同書待收付款的測算(當今產生新項目相匹配的承包合同中要求的【甲供材扣減工程進度款】項打鉤)。
點一下【儲存】回到到【材料甲供單目錄】頁面下,如下圖:

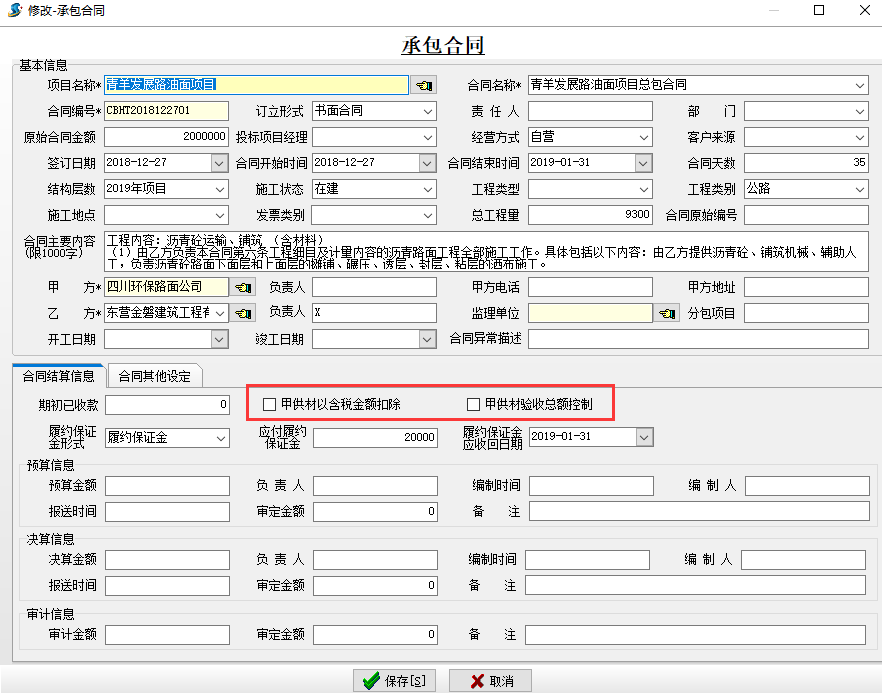

在承包合同中牽涉甲供材料管理方法的是甲供材料承諾。如下圖:
假如設置成甲供材料扣減工程進度款,必須在編寫承包合同時在甲供材扣減工程進度款處打上勾。如下圖

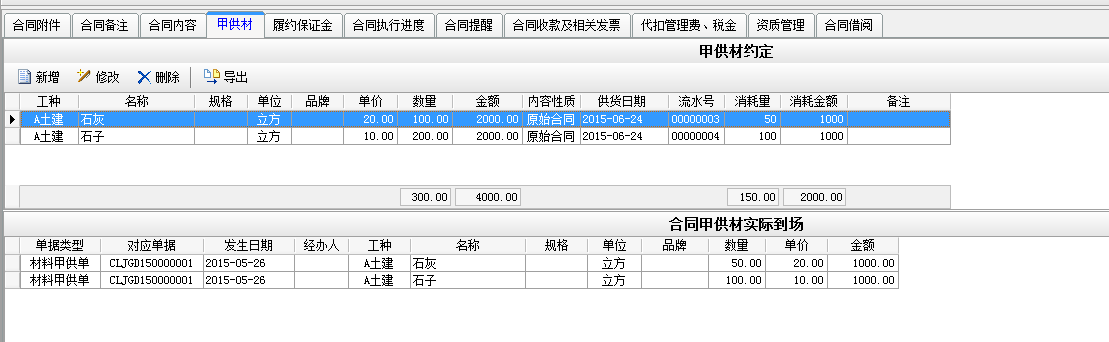

例如大家做一個合同金額為10000的承包合同,在其中甲供材承諾額度為4000。如下圖
大家挑選甲供材扣減工程進度款時,待付款展現為如下圖
此時此刻待付款計算方式,合同金額減掉甲供材額度即10000-2000=8000
我們不啟用甲供材扣減工程進度款時,待付款展現為:

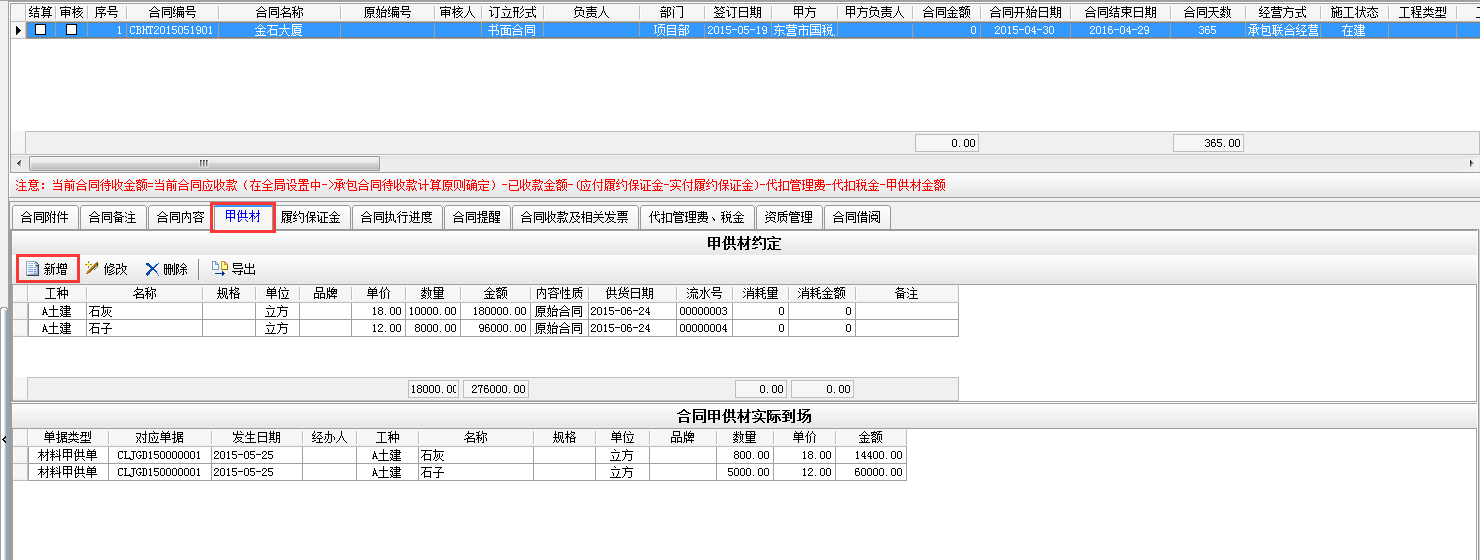

此時此刻待付款額度展現為沒有扣減甲供材額度。承包合同還能夠對甲供材開展操縱。如下圖

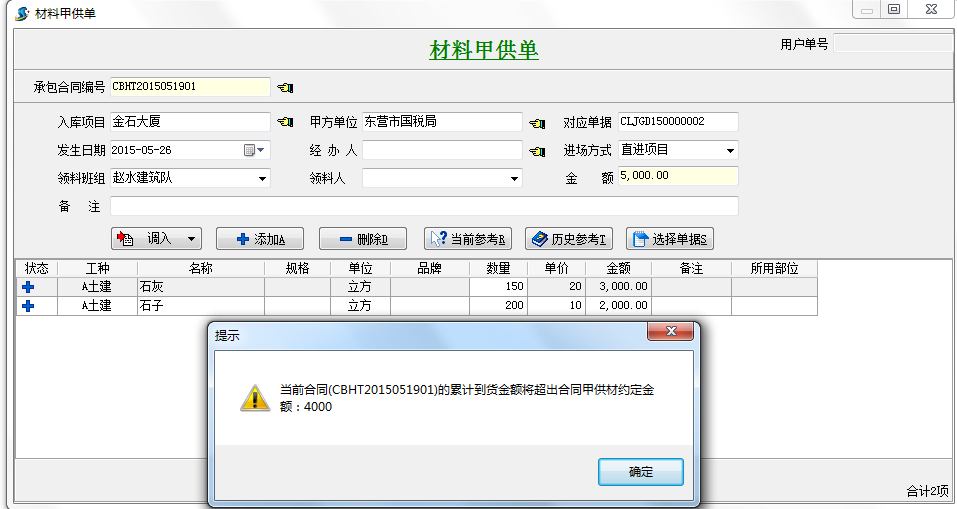

啟用好以后當總計材料甲供單額度超出甲供材料承諾額度時,則不可以儲存。如下圖:
